惠東縣人民政府辦公室關于印發《惠東縣落實2021年省民生實事推進農村集中供水工作方案》的通知
時間:2021-06-18 09:50:33 來源:本網
打印 【字體:

惠東府辦函〔2021〕294號

吉隆、多祝、白盆珠、高潭鎮人民政府,平山街道辦事處,九龍峰管委會,縣府直屬有關單位:

  《惠東縣落實2021年省民生實事推進農村集中供水工作方案》業經十屆108次縣政府常務會議審議通過,現印發給你們,請按照各自職能組織實施。實施過程中遇到的問題,請徑向縣水利局反映。

  惠東縣人民政府辦公室

  2021年6月10日

惠東縣落實2021年省民生實事推進農村

集中供水工作方案

  根據《廣東省水利廳關于印發落實2021年省民生實事推進農村集中供水工作方案的通知》(粵水農水農電函〔2021〕256號)精神,為進一步做好我縣農村自然村集中供水工作,結合我縣實際情況,制定如下實施方案。

  一、指導思想

  以習近平新時代中國特色社會主義思想為指導,全面學習領會黨的十九大精神和習近平總書記對廣東工作的重要指示批示精神,堅持以人民為中心的發展思想,貫徹落實省委、省政府推進城鄉融合發展和協調發展的總體要求。加快補齊農村水利基礎設施短板,以保障農村所有農戶安全飲水為目標,改善農村生活飲用水條件,推進農村集中供水工程建設,提高農村供水集中覆蓋率,把農村供水作為普惠性、兜底性民生工程來抓,保障供水安全。

  二、目標任務

  按照《廣東省美麗鄉村建設信息系統》2020年第四季度的調度數據,我縣未完成集中供水到戶的人數為22251人(詳見附件),根據省水利廳下達的任務目標,我縣需在2021年底前完成農村集中供水全覆蓋,2021年目標任務為新增解決集中供水人口22251人。

  三、建設標準

  全域自然村集中供水工程建設標準包括:水質、水量、供水方式和水源保證率。

  (一)水質。供水水源選擇須符合國家《地表水環境質量標準》(GB3838-2002)Ⅲ類以上或《地下水質量標準》(GB/T14848-93)Ⅲ類以上要求;供水水質須符合國家《生活飲用水衛生標準》(GB5749-2006)的要求。

 ?。ǘ?/strong>水量。根據《村鎮供水技術規范》(SL310-2019),我縣全域自然村集中供水工程的綜合用水定額采用80~120L/人·日。

 ?。ㄈ┕┧绞?。采用自來水供水到戶的方式。

 ?。ㄋ模?/strong>水源保證率。供水水源保證率不低于90%。

  四、工程措施

  通過管網延伸、供水入戶等方式,實行集中連片供水。對不具備擴網條件的自然村,因地制宜實施小型集中供水工程建設,改造供水管網,提升農村供水保障能力。

  五、項目投資及資金來源

  項目總投資1511.5萬元。其中財政資金1140萬元(最終按實際建設,以財政審核為準),安裝入戶資金371.5萬元。項目建設資金納入涉農統籌整合資金“農村人居環境整治”范圍,優先用于全域自然村集中供水工作,確保全域自然村集中供水工作的順利推進,涉農資金整合不足部分由縣財政在年初預算安排縣水利局工程建設和中小河流綜合整治工程資金中統籌解決;安裝入戶部分由用水戶自行解決。

  六、責任分工

  各相關鎮(含街道、旅游區,下同)按照《廣東省水利廳 廣東省農業農村廳關于明確全域農村人居環境整治自然村集中供水有關問題的通知》(粵水農水農電〔2020〕11號)要求,在集中供水管網通達自然村后,宣傳、動員群眾自行自費申報安裝入戶;做好空心村暫緩實施集中供水工程建設的證明材料;保障項目動工后的無障礙施工。

  縣水利局負責貫徹落實縣委、縣政府工作部署,統籌本縣自然村集中供水工作;負責審批(核)工程項目的初步設計報告,指導和推進各鎮、村工程建設;督導工程建設進度,上報進度,做好相關工作臺賬。

  縣財政局負責項目建設資金的籌集、撥付、監管,工程預結算的審核。

  七、建設及運營維護主體

  使用財政資金建設的由縣水利局下屬事業單位“惠東縣水務工程建設服務中心”作為項目法人統一建設;對于擴網延伸供水原則上由所在水廠作為運維管護主體,對于原水廠不愿意接收管理的擴網延伸工程和小型集中供水工程由受益行政村或自然村作為運維管護主體,工程所在鎮政府(街道辦事處、管委會)負責落實。

  八、組織保障

  為加強項目建設領導,保障項目建設順利進行,成立惠東縣2021年省民生實事推進農村集中供水工作領導小組(領導小組成立另行發文),由縣政府主要負責同志為組長、分管縣領導為常務副組長,各有關單位主要領導為成員。

  九、時間安排

 ?。ㄒ唬┓桨笇徟?021年6月10日前

 ?。ǘ┕こ淘O計:2021年6月30日前

 ?。ㄈ╊A算審核:2021年7月15日前

  (四)施工時間:2021年7月至2021年9月

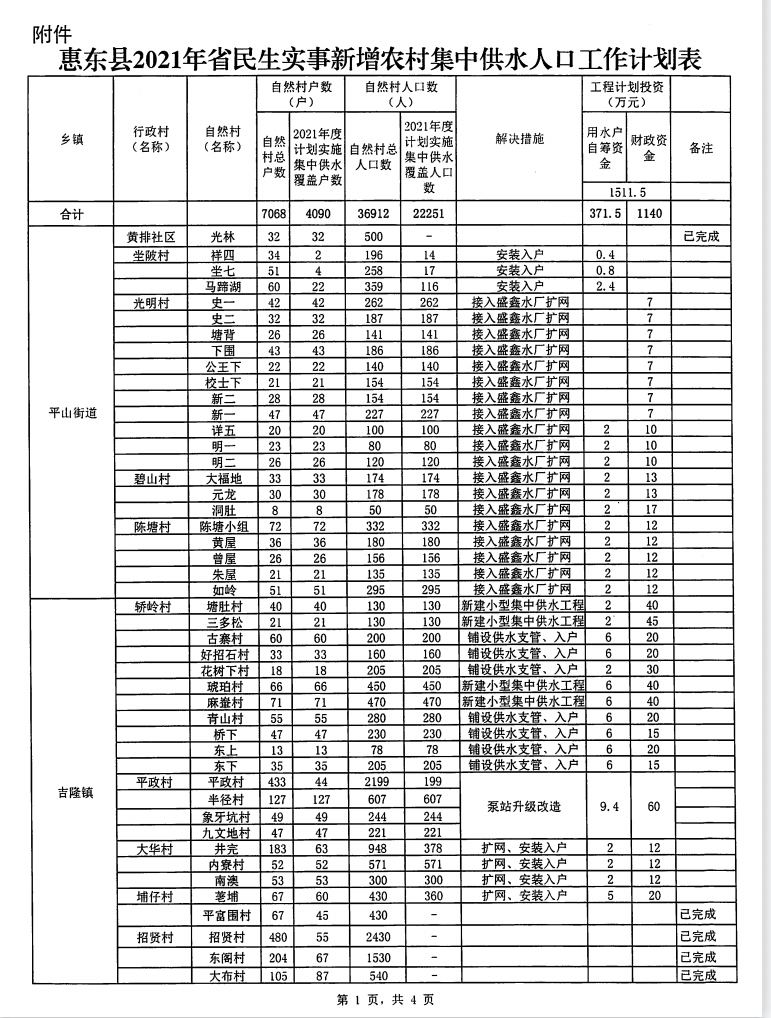

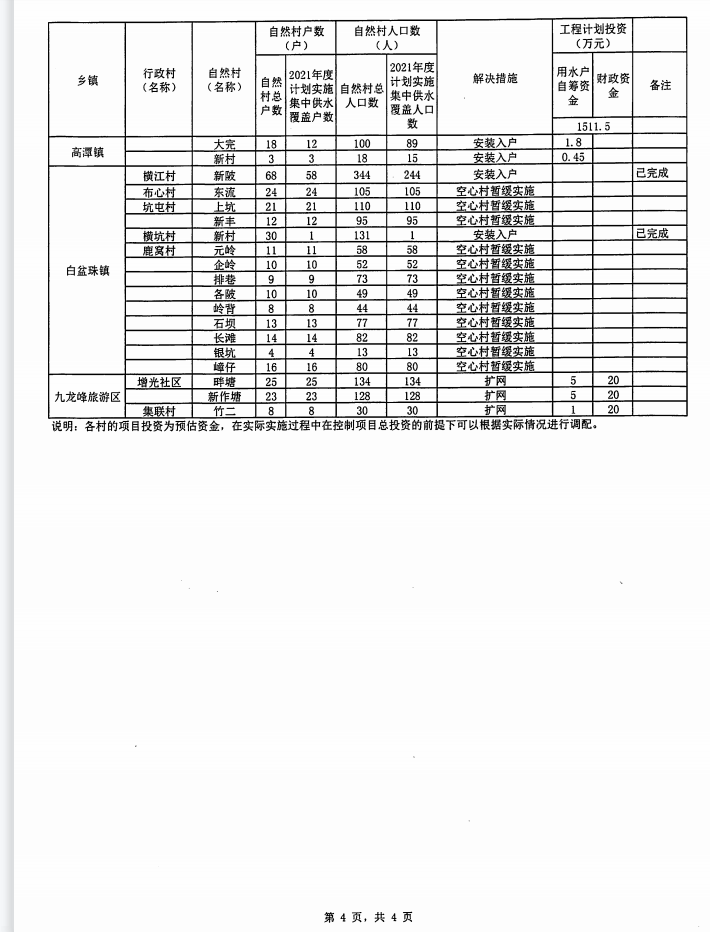

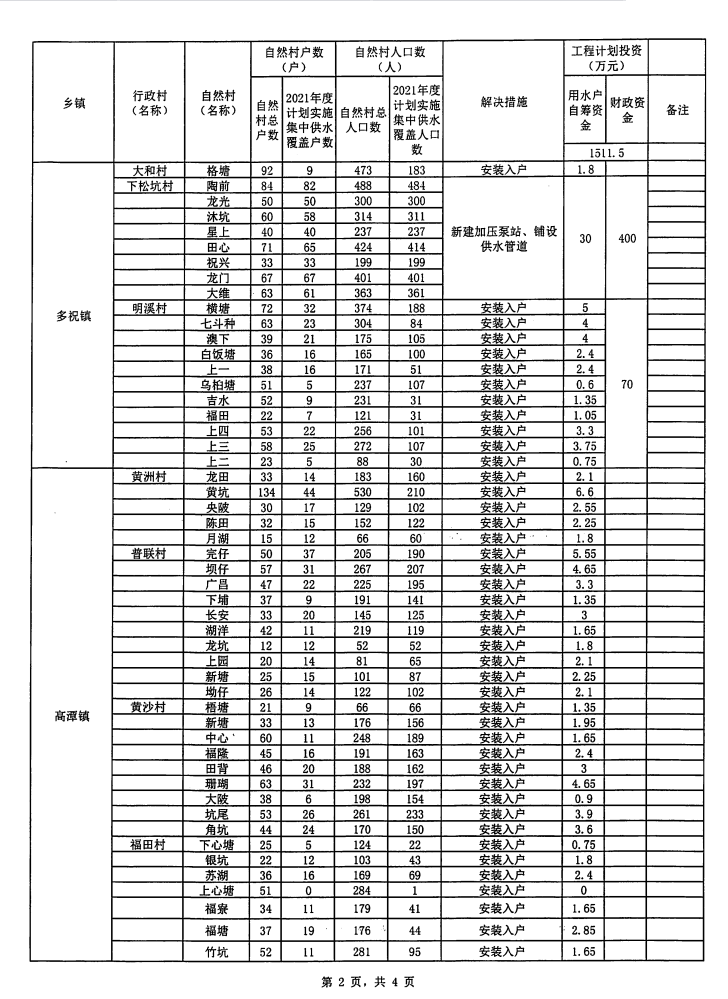

  附件:惠東縣2021年省民生實事新增農村集中供水人口工作計劃表
